黃河內蒙古河套灌區續建配套與節水改造工程(四)施工第二標段各分部工程形象進度
黃河內蒙古河套灌區續建配套與節水改造工程(四)施工第二標段分布在河套灌區的解放閘灌域、永濟灌域、義長灌域、烏拉特灌域及總排干溝沿線。工程建設主要內容為渠道防滲襯砌工程23.604 km,渠道整治工程30.924 km,配套改造各類建筑物247座。其中:解放閘灌域63座,永濟灌域174座,烏拉特灌域7座,總排干溝1座,義長灌域2座。我公司于2017年8月9日開工建設。截止9月3日,工程進展順利,完成情況如下:

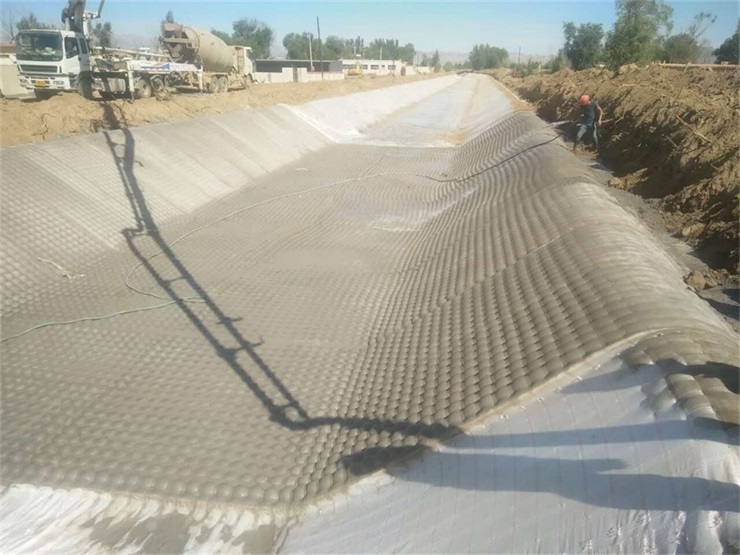

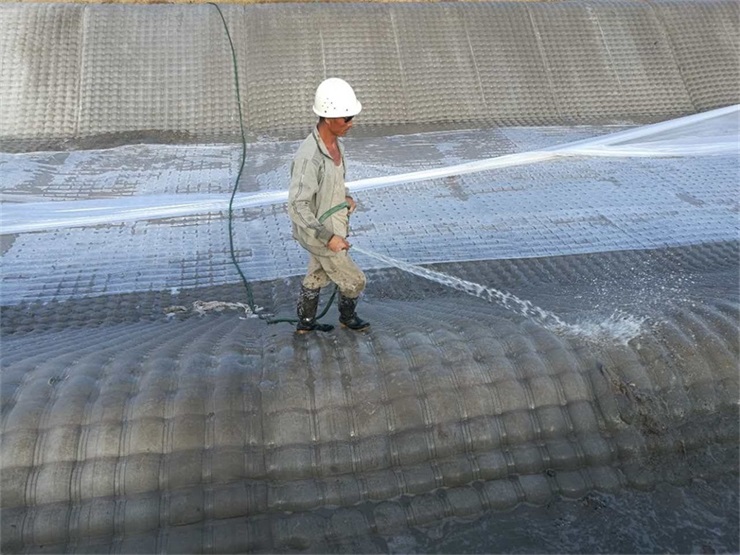

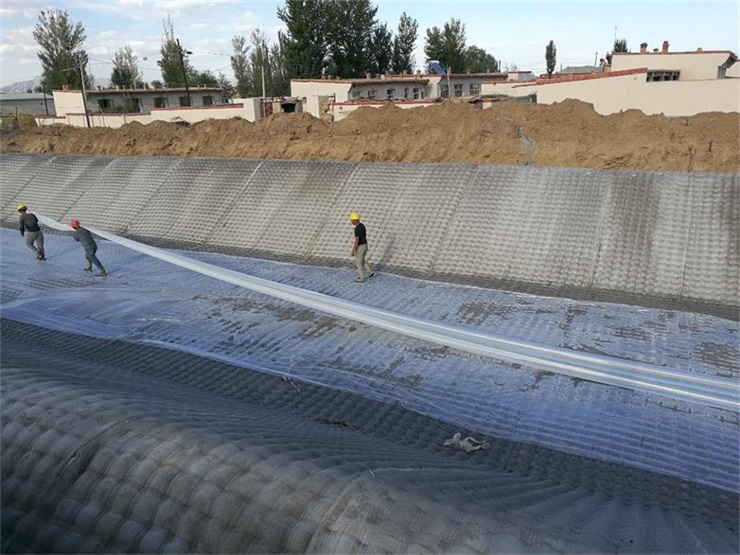

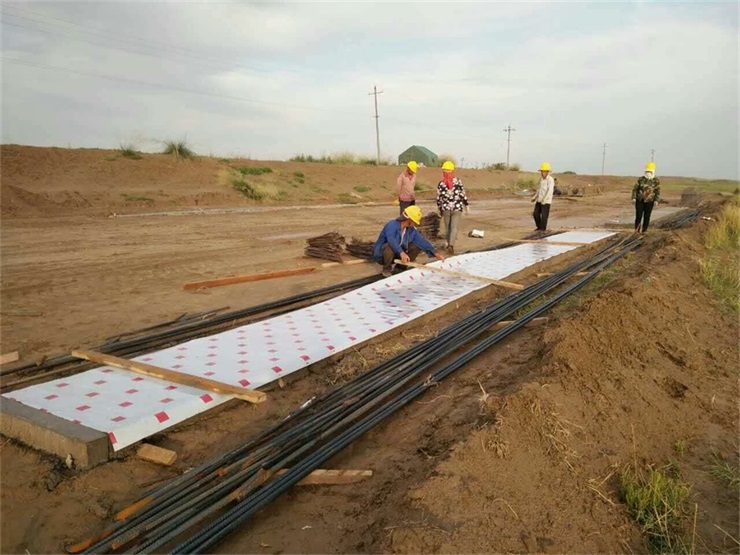

1、楊家河干渠模袋工程:上游段舊襯砌板全部拆除完成,渠道精修坡完成3.2km,模袋吹填完成1.1km(雙側),完成混凝土3300m³。下游段舊襯砌板全部拆除完成,渠道精修坡完成3km,模袋吹填完成1km(雙側),完成混凝土3000m³。

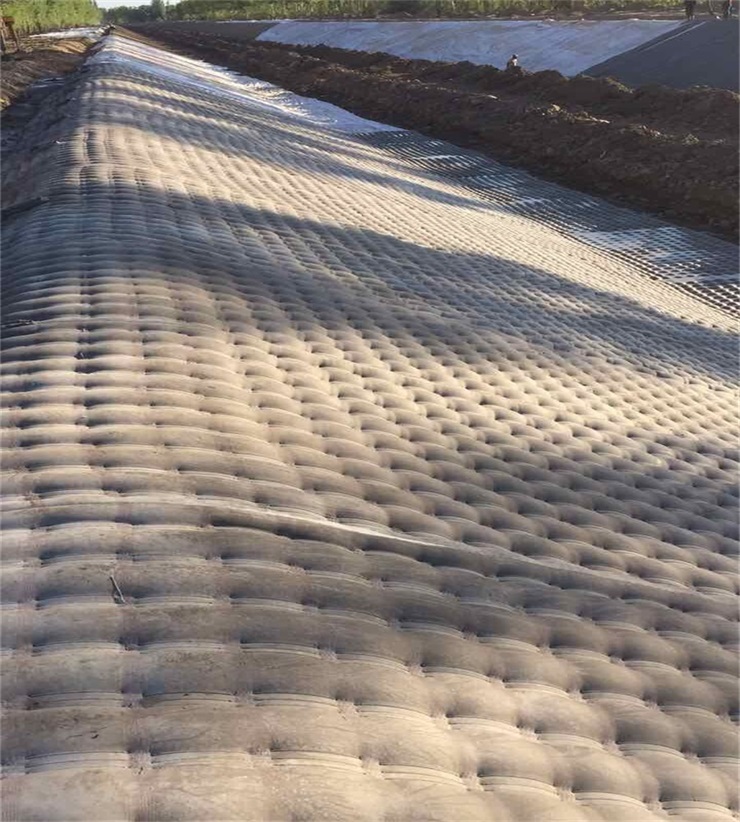

2、西樂(lè )分干渠模袋工程:渠道粗、精修坡完成1km。模袋吹填完成650m,完成混凝土2000m³。

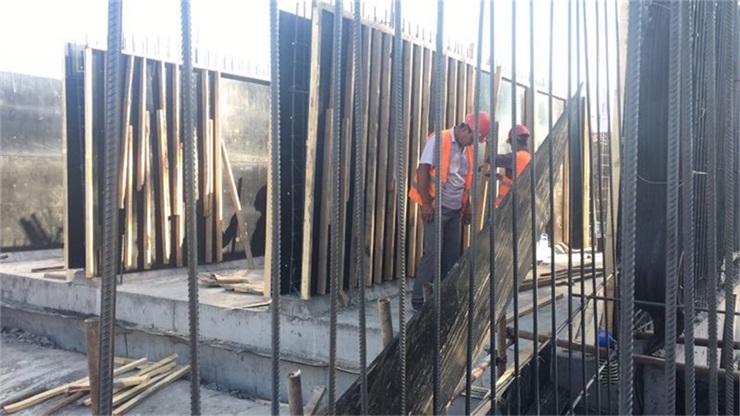

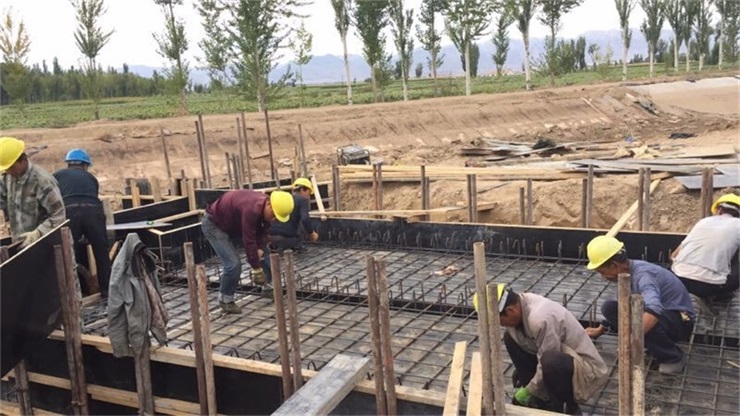

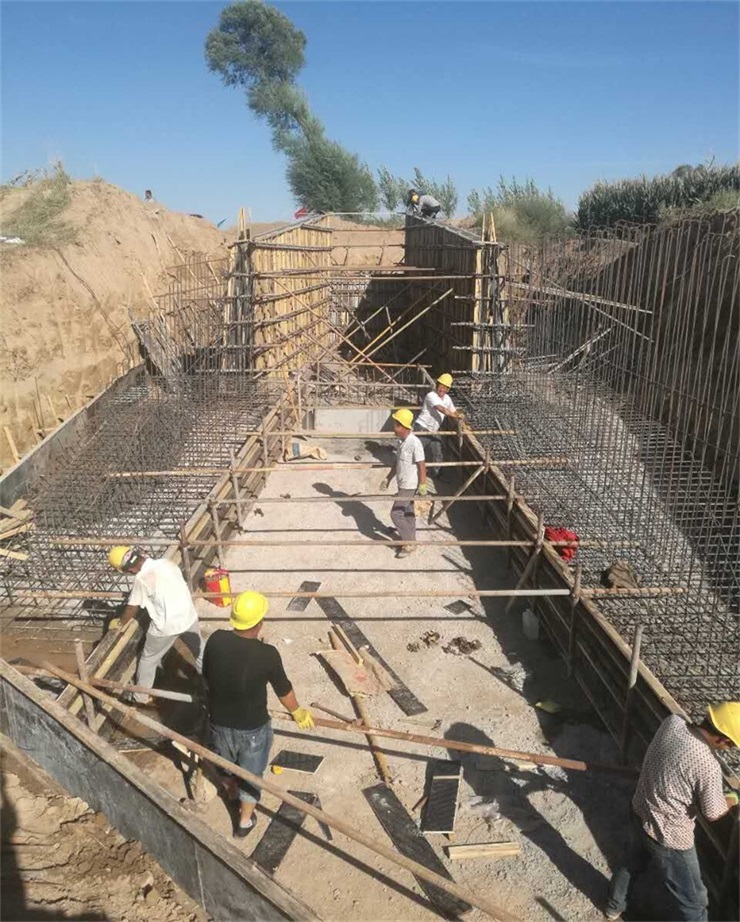

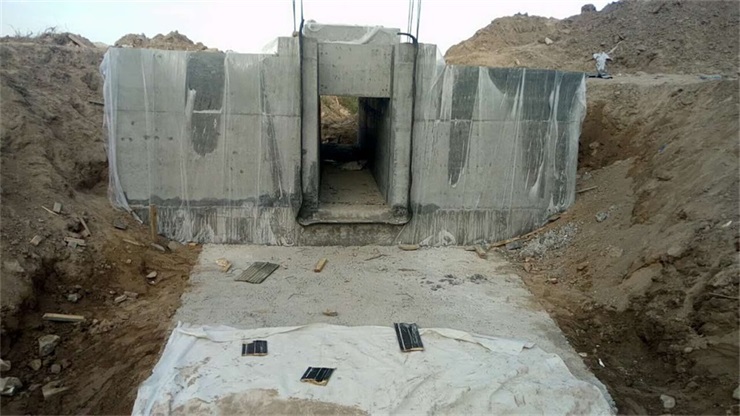

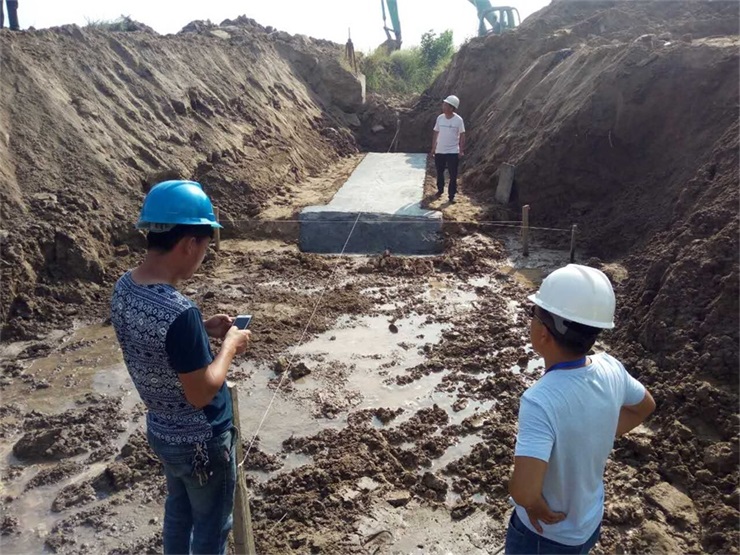

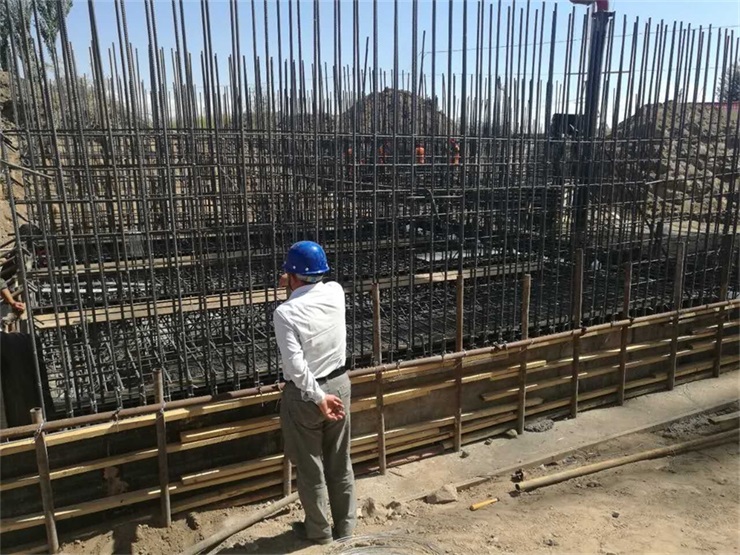

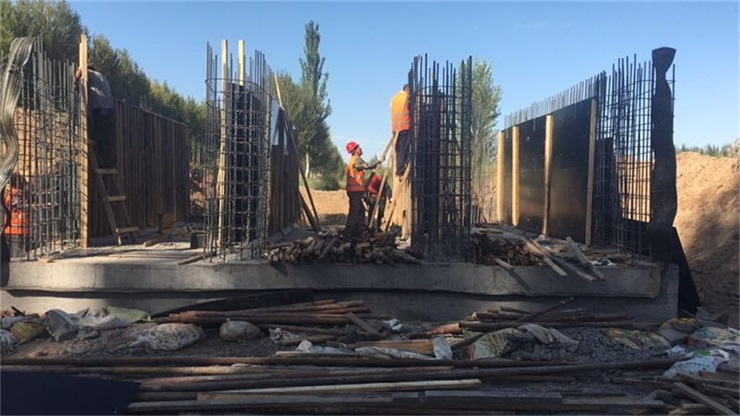

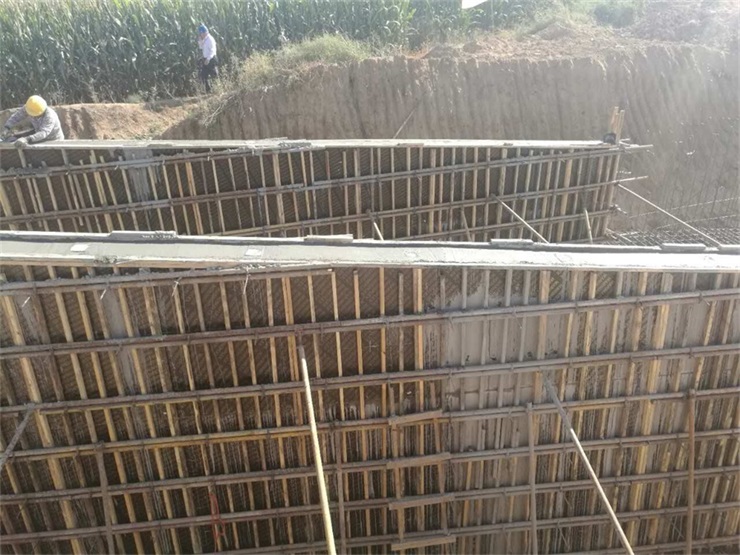

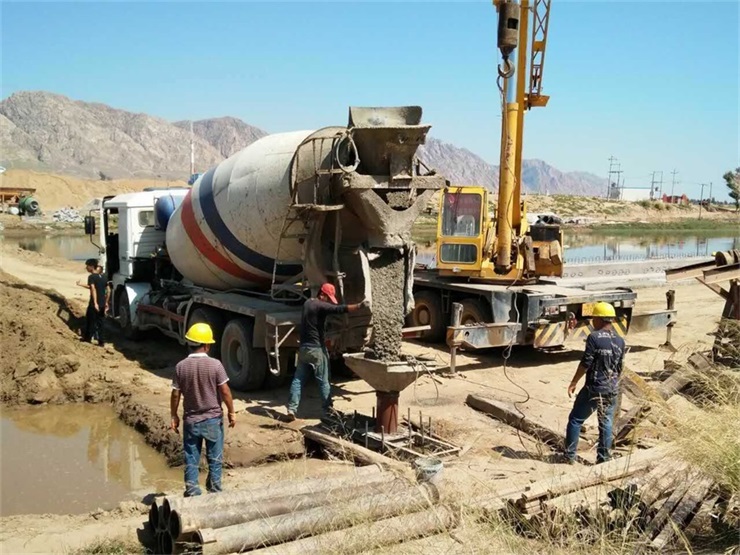

3、永濟灌域內建筑物工程:永剛第三節制閘閘室及箱涵底板澆筑完成;永剛第五節制閘箱涵澆筑完成;永蘭第一節制閘箱涵澆筑完成,漿砌石已完成。合濟泄水閘消力池底板澆筑完成,支設翼墻模板。北邊分干渠2座進水閘箱涵澆筑完成,2座進水閘底板澆筑完成;南邊分干渠2座進水閘底板澆筑完成,4座進水閘箱涵澆筑完成。合濟分干渠兩座農橋橋面梁預制完成,正在施做井柱;四排干揚水站前池開挖完成,后池墊層已澆筑完成。西渠二閘管理房、永剛四閘管理房正在回填基礎;永蘭三閘管理房已進場開始施做。

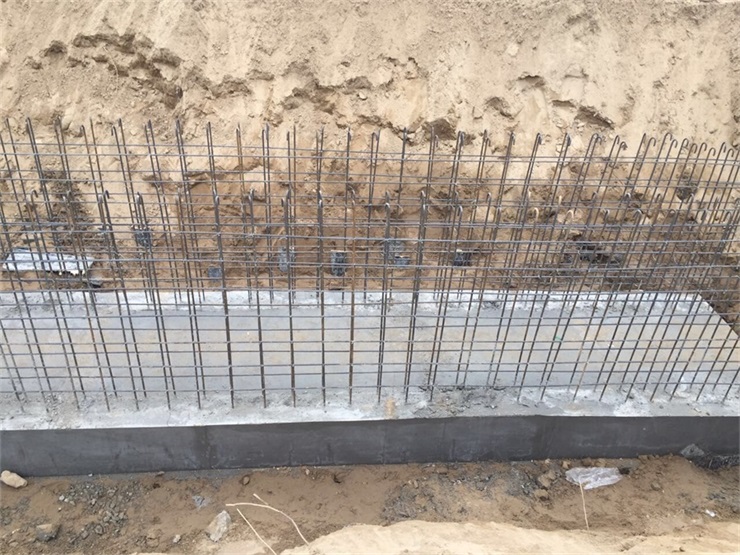

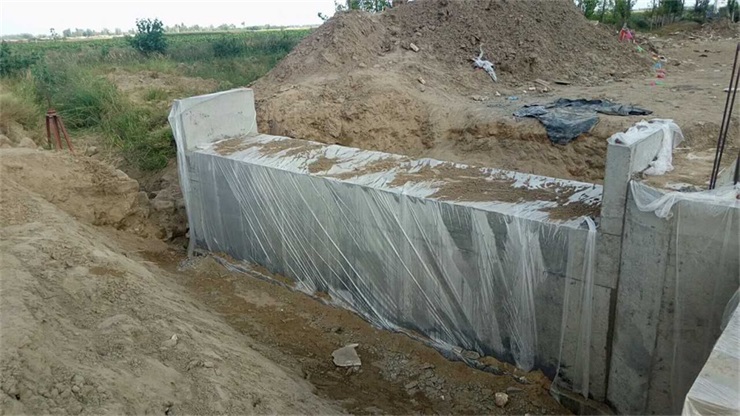

4、義長灌域建筑物工程:義和干渠第三節制分水閘及邊渠閘室箱涵及消力池、扭面基礎已澆筑完成。

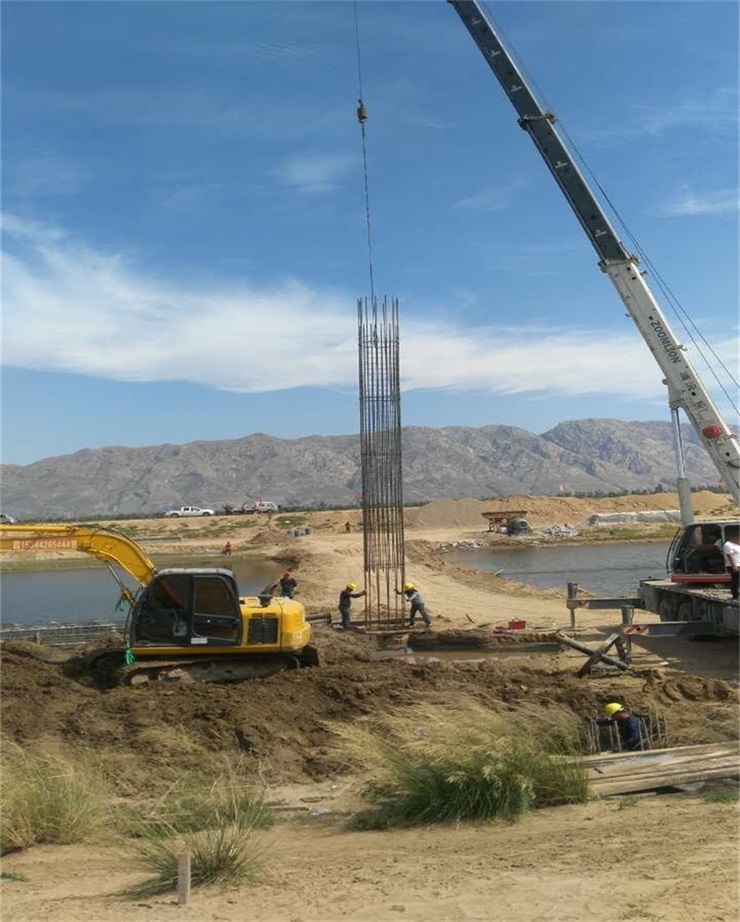

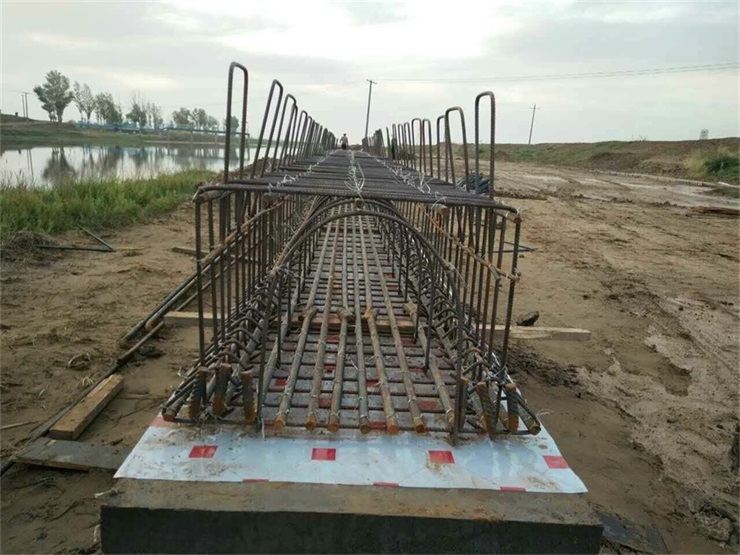

5、總排干溝建筑物工程:趙貴公路橋已預制12根橋面梁。
